La conceptualización: donde se gana o se pierde un proyecto inmobiliario

Fernando Velarde · Estratega Inmobiliario | Situs Consultoría, Gestión & Estrategia

El error más caro se comete en el primer mes

En un proyecto inmobiliario, las decisiones más costosas no se toman en obra. Se toman en las primeras semanas, cuando todavía no hay licencia, ni sala de ventas, ni crédito aprobado.

Al revisar cronogramas de proyectos en marcha, el patrón se repite: se compra el terreno, se diseña en tiempo récord, se lanza a la venta y se busca financiamiento. Todo eso sin haber respondido antes tres preguntas básicas: para quién es el producto, cuánto puede pagar ese cliente y quién está preparado para desarrollarlo en esa ubicación.

Cuando esas respuestas llegan tarde, llegan como reprocesos. Y cada reproceso se paga con tiempo, la variable que más castiga la rentabilidad en este negocio.

Conceptualizar no es dibujar: es decidir

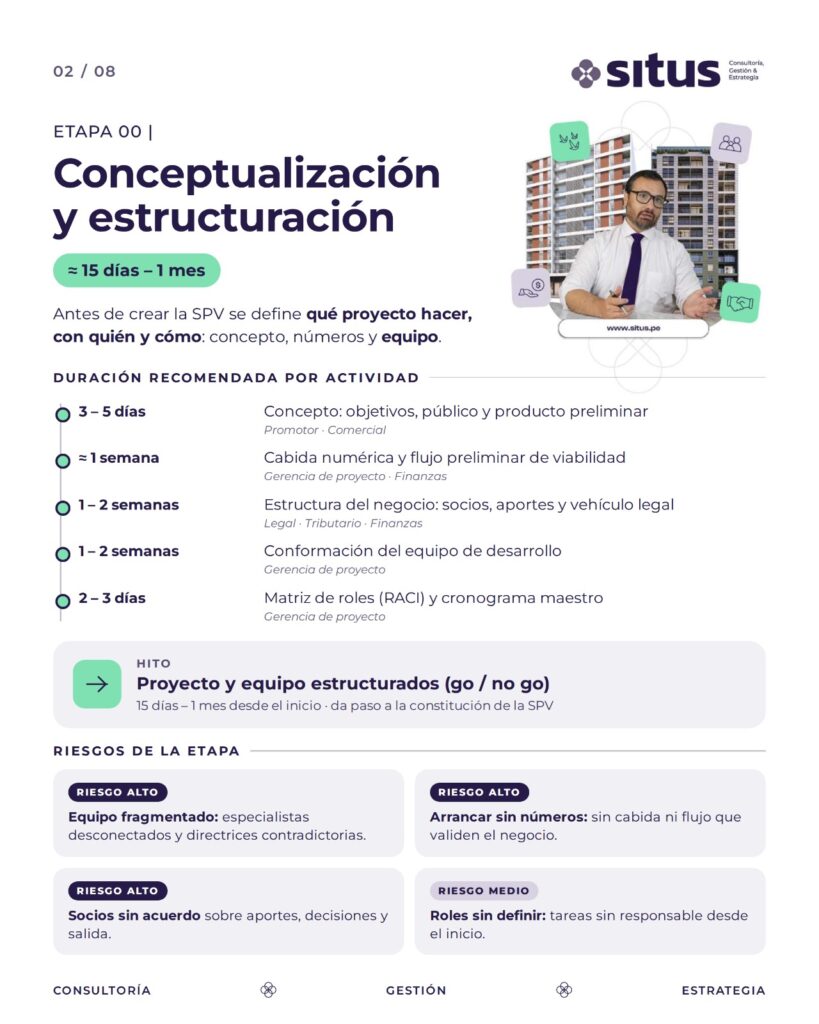

La conceptualización y estructuración es la etapa previa a la constitución del vehículo del proyecto (SPV). Dura entre 15 días y un mes, y en ese plazo se define qué proyecto hacer, con quién y cómo:

  • El concepto: público objetivo, producto preliminar, tipologías y rango de precios.
  • Los números: cabida numérica y un flujo preliminar que valide la viabilidad.
  • La estructura: socios, aportes y vehículo legal.
  • El equipo: gerencia, proyectistas, legal, comercial y marketing, con roles y responsables definidos.

Es la etapa más corta del cronograma y, sin embargo, condiciona todas las demás. Un mes bien invertido aquí ahorra meses en trámites, ventas y financiamiento.

Tres alineaciones que no se negocian

Un concepto sólido nace de alinear el producto con tres realidades del terreno.

El perfil del cliente. No es lo mismo diseñar para una familia que busca su primera vivienda que para un inversionista que alquilará o una pareja que busca un departamento más pequeño. Cada perfil pide áreas, dormitorios, estacionamientos y áreas comunes distintas. Si el mix no responde a quien realmente compra en la zona, el proyecto competirá con el producto equivocado.

La ciudad. Cada distrito tiene su normativa, sus parámetros urbanísticos, su oferta y sus expectativas. Un producto que funciona en un distrito consolidado puede no tener demanda, o ni siquiera ser viable normativamente, a pocas cuadras de distancia.

La capacidad adquisitiva. El precio por metro cuadrado debe cerrar con el ingreso real del comprador y con las condiciones del crédito hipotecario. Un departamento bien diseñado pero fuera del alcance de la demanda es inventario que no rota.

Estas tres variables no se validan con intuición, sino con estudio de mercado, análisis de la oferta competidora y sensibilidad de precios. Esa información debe estar sobre la mesa antes de comprar el terreno, no después del lanzamiento.

El equipo también es parte del concepto

El segundo gran riesgo es el equipo. Un proyecto puede tener un buen terreno y aun así fracasar si quienes lo desarrollan no conocen el tipo de obra, el mercado o el canal de venta que exige la ubicación.

  • Un proyectista sin experiencia en la tipología o en el distrito subestima parámetros, requisitos y observaciones municipales.
  • Un equipo de marketing que no conoce al cliente de la zona invierte en canales y mensajes que no generan leads calificados.
  • Una fuerza de ventas sin experiencia en el segmento no sabe manejar objeciones, calificar al comprador ni acompañarlo en su crédito.

Operar con especialistas desconectados genera directrices contradictorias, retrasos y sobrecostos. La fragmentación del equipo es un costo oculto: no aparece en el presupuesto, pero sí en el resultado.

La cadena de reprocesos

Cuando el concepto o el equipo fallan, el error no se queda en una etapa: se propaga a todas las que siguen.

  1. Trámites municipales. Un anteproyecto que no responde a los parámetros o al producto correcto vuelve a diseño. Cada ronda de observaciones suma semanas, y si el producto cambia después de aprobado, el trámite se repite.
  2. Generación de leads. Si el mensaje, el precio o el canal no corresponden al cliente real, la campaña genera contactos que no compran. El costo por lead sube y la sala de ventas recibe visitas que no califican.
  3. Estrategias de cierre. Con un producto desalineado, el equipo comercial compensa con descuentos, promociones de pago o plazos más largos. Se cierra menos, se cierra más barato y la calidad de la cartera empeora.
  4. Rediseño del producto. Cuando por fin se entiende qué pide el mercado, cambiar el mix obliga a rediseñar, volver a tramitar y relanzar.

Cada eslabón de esta cadena tiene un precio. El más alto es el tiempo.

El banco mide la velocidad de ventas

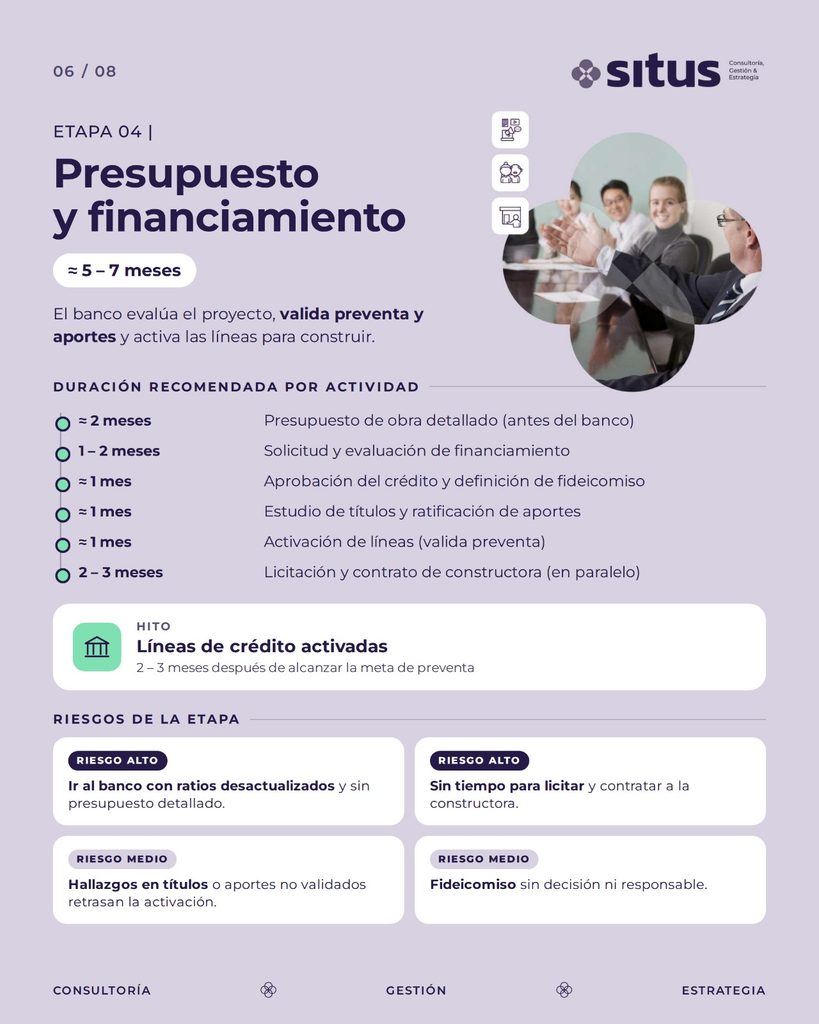

El financiamiento promotor depende de la preventa. Los bancos exigen alcanzar una meta de ventas antes de activar las líneas de crédito, además de validar los aportes del promotor y el presupuesto de obra.

El efecto es dominó: si la preventa avanza lento, el crédito se demora; si el crédito se demora, la obra no arranca; y si la obra no arranca, las ventas pierden tracción porque el comprador no ve avance.

En condiciones normales, la preventa ya ocupa entre 9 y 15 meses del cronograma. Un concepto mal enfocado puede estirar ese plazo varios meses más, y durante todo ese tiempo la estructura del proyecto sigue gastando al mismo ritmo.

Además, el banco evalúa el proyecto con los números del concepto. Si el precio, el presupuesto o el mix cambian a mitad de camino porque el producto se redefinió, el expediente se rehace: nuevo flujo, nueva tasación y, a veces, nuevas garantías. Es otro reproceso, esta vez en la etapa más sensible.

Más tiempo en venta es menos TIR

Cada mes adicional en venta tiene un costo directo: sala de ventas, equipo comercial, publicidad, gastos generales e intereses sobre el terreno y el capital inmovilizado. A eso se suma el costo de oportunidad del dinero que no regresa.

En un proyecto de US$ 10 millones, ese costo de estructura (equipo técnico, ventas, marketing y gastos asociados) ronda entre US$ 100 000 y US$ 180 000 al mes, según cifras compartidas por Pamela Gálvez, de Andiamo y Educapital. Ese gasto corre igual se venda o no: cada mes sin ventas se paga completo y empuja la TIR hacia abajo.

Un ejemplo simplificado, con cifras ilustrativas, lo muestra con claridad. Supongamos una inversión de US$ 10 millones que retorna US$ 13 millones en 36 meses, y que cada mes de retraso suma entre US$ 100 000 y US$ 180 000 de costo:

Retraso por reprocesosPlazo totalCosto adicional (US$)Utilidad (US$)TIR anual aprox.
Sin retraso36 meses03,0 millones9,1 %
3 meses39 meses300 000 – 540 0002,5 – 2,7 millones7,0 – 7,6 %
6 meses42 meses600 000 – 1,08 millones1,9 – 2,4 millones5,1 – 6,3 %
12 meses48 meses1,2 – 2,16 millones0,8 – 1,8 millones2,0 – 4,2 %

Con seis meses de reprocesos, la TIR cae de 9,1 % a entre 5,1 % y 6,3 %; con un año de retraso, la utilidad puede reducirse a menos de un tercio. En la práctica el golpe suele ser aún mayor, porque la demora también presiona los precios de venta a la baja y encarece la obra.

Decidir bien desde el primer mes

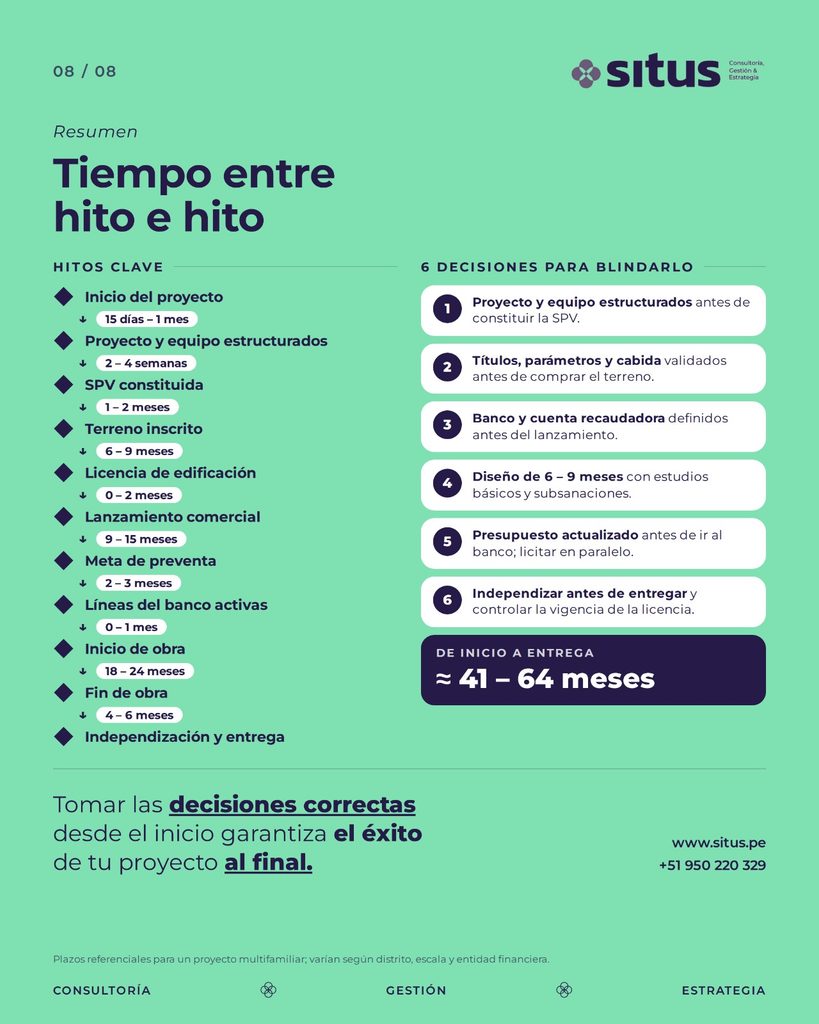

La conceptualización no es un trámite previo ni un gasto que se pueda recortar. Es la etapa que define si el resto del cronograma fluye o se llena de reprocesos.

Entre 15 días y un mes bastan para validar el concepto con el cliente, la ciudad y la capacidad de pago. También para reunir un equipo que conozca el tipo de obra, el mercado y el canal de venta de esa ubicación, con una dirección unificada que lo coordine de inicio a fin.

Tomar las decisiones correctas desde el inicio es lo que garantiza el éxito del proyecto al final.
